在bim大环境下,越来越多场景希望可以看到多专业管线的碰撞避让的情况。只有在模型合并的多场景的应用下,碰撞检查、管道避让、抛切面的体验效果。目前的模型合并以施工阶段为核心,帮助预算人员更快更早发现工程冲突场景,减少因碰撞导致的变更出现,做好安装的造价把控工作。
本次针对工程合并的操作体验及整个流程做了全方面的调整。支持各种场景下的模型合并操作。具体场景如下:
①名称的更正,正式更名为模型合并。
②软件模式上相互支持,即经典与简约之间无界限合并。
③新旧工程直接合并,对旧工程直接在线升级进行合并。(旧工程合并时对于升级所造成的时间消耗请理解。)
④自动备份当前未合并版本的工程,完美实现A工程合并B工程=C工程理念。
⑤自动增加要合并的专业,无需手动操作。
⑥支持图纸及模型的合并操作,并且在窗体内显示图纸名称及所在分层位置。
⑦支持灵活合并操作,对于不想合并的楼层及分层可以通过取消勾选进行操作。
⑧操作引导化,无需操作视频跟着操作流程走,即可完成合并。
⑨支持灵活设置插入点,并支持选择楼层进行进行查看位置。
原工程合并位置:即保存按钮所在行。

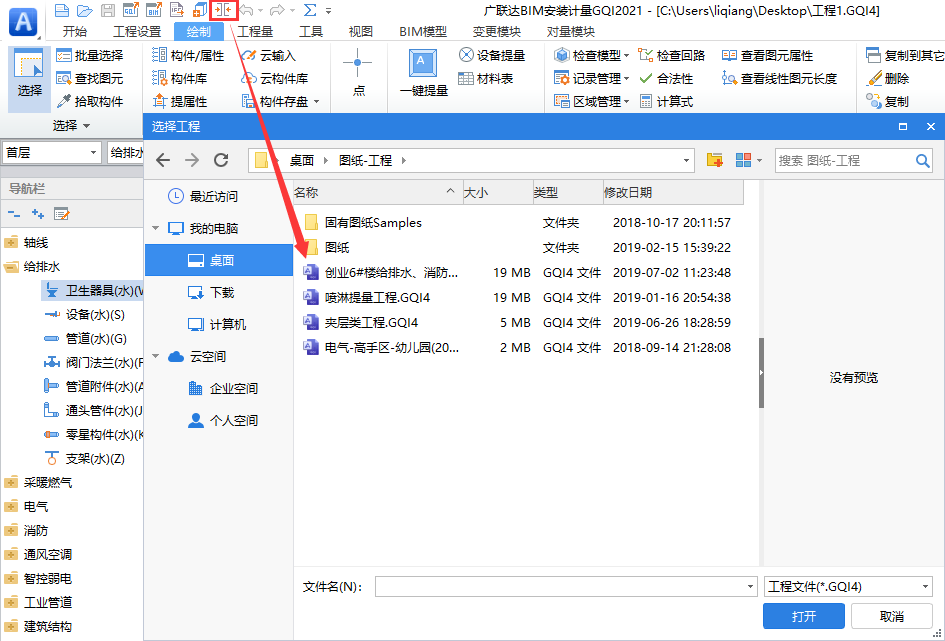

1.触发模型合并命令,弹出窗体选择要合并的工程文件。

2.点击打开后,软件自动分析所选工程,进行解析升级等操作。

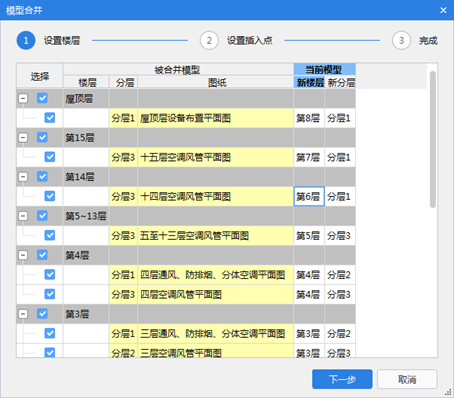

3.分析完毕后弹出窗体进行选择楼层操作。

4.支持选择局部楼层模型的合并,软件自动根据当前工程的楼层及无图纸无图元的分层进行匹配。当无法匹配楼层时,需要手动进行调整。

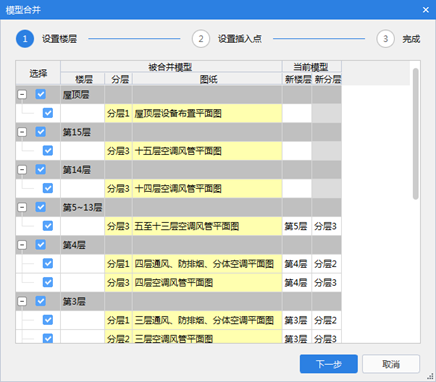

5.支持局部合并操作。软件按照勾选的楼层及分层进行合并操作。取消勾选的楼层将无法进行楼层及分层的选择。

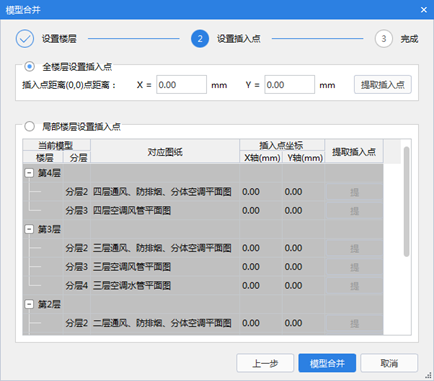

6.选择完毕后,点击下一步进行设置插入点操作。窗体内显示上一步所勾选的楼层信息。

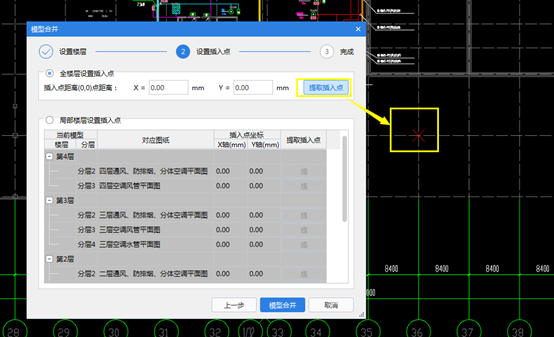

7.支持对全部模型一起设置,也可以微调整局部楼层分层的模型。对于插入点支持手动设置,或提取插入点操作。

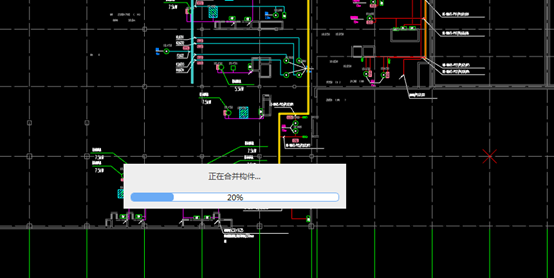

8.设置好插入点后,点击模型合并,软件将按照所设置的楼层及插入点位置进行合并。

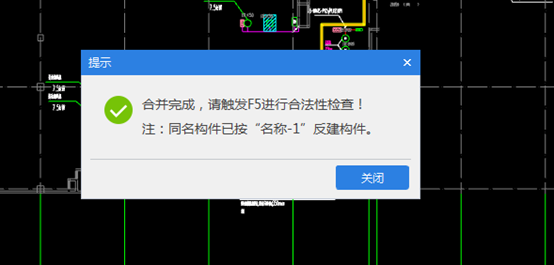

9.合并完毕后,可以通过F5(合法性检查)进行查看是否有不合法图元。

10.对于合并过来的工程图纸可以在图纸管理窗体内查看。
11.对于备份好的工程,可以在当前工程保存路径下查看。

PS:表格输入依旧不支持模型合并操作
