调差方法


2.1造价信息价格差额调整法

业务场景:
  合同履行期间,因人工、材料、工程设备和机械台班价格波动影响合同价格时,人工、机械使用费按照国家或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工、机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数量应由发包人审批,发包人确认需调整的材料单价及数量,作为调整合同价格的依据。

软件操作:
步骤一:功能区选择【造价信息价格差额调整法】;

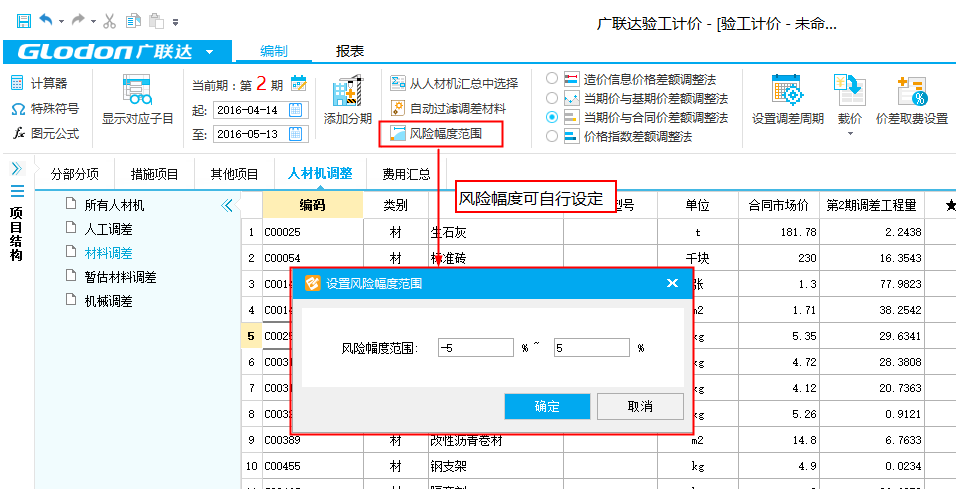

步骤二:根据合同选择【风险幅度的范围】;

步骤三:输入【基期价格】和【当期价格】;

步骤四:按规则计算价差。

计算规则:
(1)单位价差计算:

人工:

合同价<政府发布价格,价差=政府发布价格-合同价

合同价>政府发布价格,不计价差

材料

①合同价<基期价

a:涨幅以基期价为基础:(当期价-基期价)/基期价>5%时,单位价差=结算价-基期价*(1+5%)

b:跌幅以合同价为基础:(当期价-合同价)/合同价<-5%时,单位价差=结算价-合同价*(1-5%)

②合同价>基期价

a:涨幅以合同价为基础:(当期价-合同价)/合同价>5%时,单位价差=结算价-合同价*(1+5%)

b:跌幅以基期价为基础:(当期价-基期价)/基期价<-5%时,单位价差=结算价-基期价*(1-5%)

③合同价=基期价

a:涨幅:(当期价-基期价)/基期价>5%,单位价差=结算价-基期价*(1+5%)

B:跌幅:(当期价-基期价)/基期价<-5%,单位价差=结算价-基期价*(1-5%)

2.2当期价与合同价差额调整法

业务场景:
  合同中约定的价差调整方法是:当期价与合同价的价差超出一定比例时进行调差。

软件操作
步骤一:功能区选择【当期价与合同价差额调整法】;

步骤二:根据合同选择【风险幅度的范围】;

步骤三:输入【当期价格】;

步骤四:自动计算超出风险幅度范围的价差。

2.3当期价与基期价格差额调整法

业务场景:
  合同中约定的价差调整方法是:当期价与基期价价差超出一定比例时进行调差。

软件操作
步骤一:功能区选择【当期价与基期价格差额调整法】;

步骤二:根据合同选择【风险幅度的范围】;

步骤三:输入【基期价格】和【当期价格】;

步骤四:自动计算超出风险幅度范围的价差

2.4价格指数差额调整法

业务场景:
  合同中约定的价差调整方法是:价格指数差额调整法。

软件操作

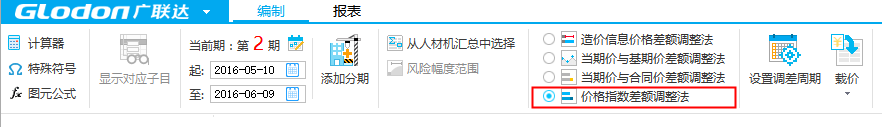

步骤一:功能区选择【价格指数差额调整法】;

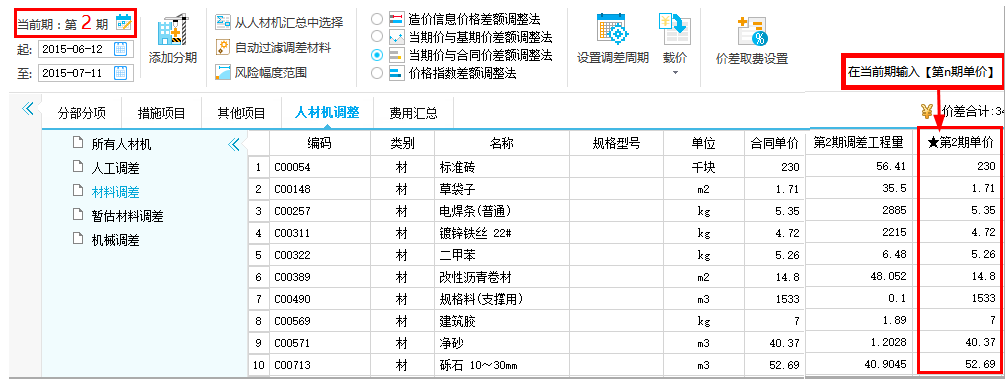

步骤二:输入【基本价格指数F0】和【第n期现行价格指数Ft】;

步骤三:自动计算价差合计。

计算规则:

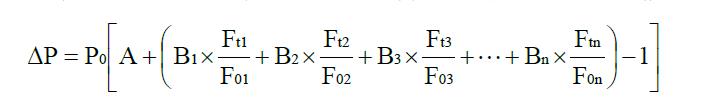

公式中:ΔP——需调整的价格差额;

P0——约定的付款证书中承包人应得到的已完成工程量的金额。此项金额应不包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。约定的变更及其他金额已按现行价格计价的,也不计在内;

A——定值权重(即不调部分的权重);

B1;B2;B3......Bn ——各可调因子的变值权重(即可调部分的权重),为各可调因子在签约合同价中所占的比例;

Ft1;Ft2;Ft3......Ftn——各可调因子的现行价格指数,指约定的付款证书相关周期最后一天的前42 天的各可调因子的价格指数;

F01;F02;F03......F0n ——各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。

以上价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源在投标函附录价格指数和权重表中约定,非招标订立的合同,由合同当事人在专用合同条款中约定。价格指数应首先采用工程造价管理机构发布的价格指数,无前述价格指数时,可采用工程造价管理机构发布的价格代替。
